22个小时,,,,,,,,低配刷新升级改出“新速率”!
“2+1”模式,,,,,,,,供电包管创出“新高度”!
12月19日早上5:30,,,,,,,,随着一排排电源指示灯的正常亮起,,,,,,,,公司第三水厂一期低配刷新工程接纳“2+1”供电模式(一起市电、一起双发电机供电+应急发电车备用),,,,,,,,经由22个小时的一连作业顺遂完工!

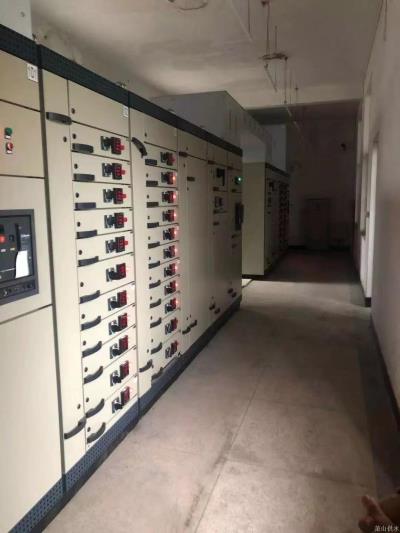

刷新前后
水厂原有一期低配系统至今已投入22年之久,,,,,,,,认真水厂滤池、加药、回用池、鼓风机等重点环节的供电。。。。。。在近两年的运行历程中,,,,,,,,由于装备老旧,,,,,,,,系统故障频发,,,,,,,,日渐无法知足水厂的生长需求。。。。。。

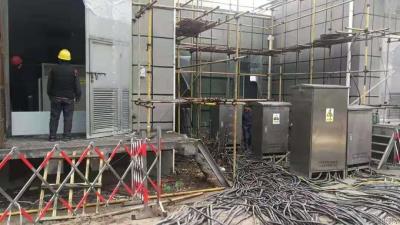

思量到刷新保存不允许停电施工、配电柜电缆繁杂等难点,,,,,,,,从年头最先,,,,,,,,公司多次召集第三水厂、生产手艺科及施工队召开手艺交流会研究讨论。。。。。。为使刷新历程不影响水厂正常生产,,,,,,,,经由对多套刷新计划的层层评估剖析,,,,,,,,公司最终决议接纳“2+1”供电计划。。。。。。

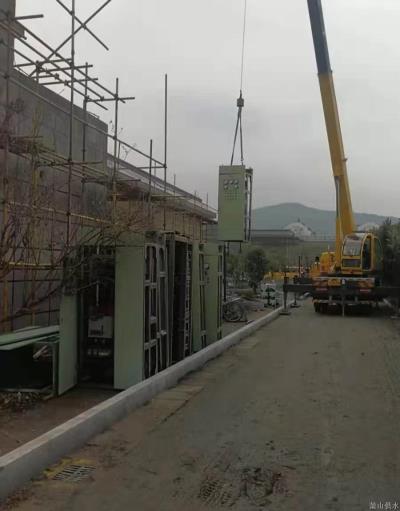

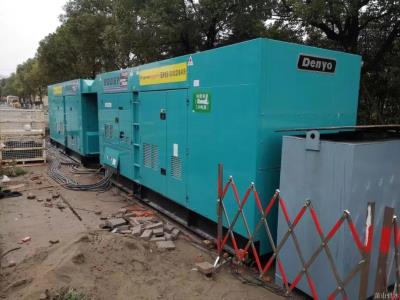

16日晚,,,,,,,,两台800KVA入口发电机装置就位。。。。。。

18日7:00,,,,,,,,旧配电柜停用前最后检审核对。。。。。。

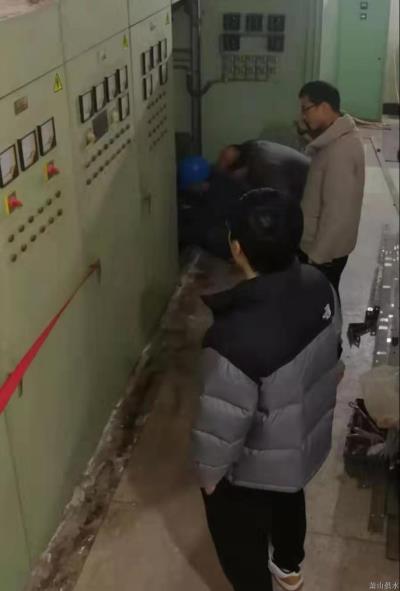

18日8:00,,,,,,,,停用后举行清静接地操作。。。。。。

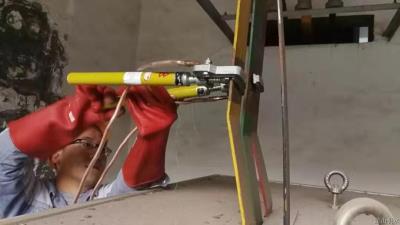

18日10:15,,,,,,,,所有低配割接出线电缆与发电机完成毗连。。。。。。

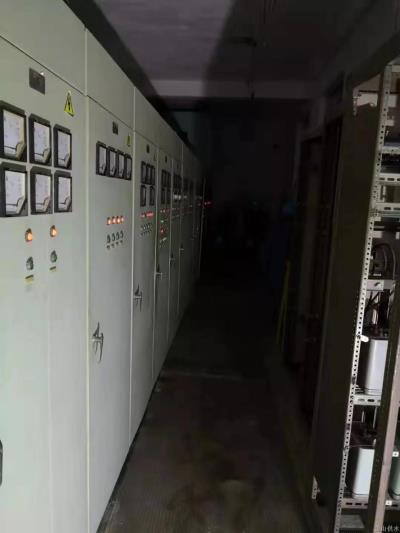

18日14:00,,,,,,,,旧配电柜完成历史使命。。。。。。

19日3:00,,,,,,,,与施工单位举行通电前最后确认。。。。。。

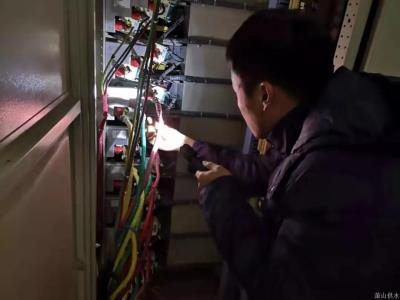

19日4:30,,,,,,,,通电前最后检查。。。。。。

从项目组织到实验,,,,,,,,公司各部分全力支持水厂技改事情,,,,,,,,全心组织、周谋害划;;;;;;;整个低配刷新历程中,,,,,,,,各部分通力合作,,,,,,,,配合默契,,,,,,,,圆满完成了此次刷新。。。。。。
这项关乎第三水厂生产动力焦点的技改事情的圆满完成,,,,,,,,既包管了第三水厂60万吨工艺线的正常稳固运行,,,,,,,,也为萧山大部分主城区及城区周边用户的清静优质用水提供了强劲的动力包管。。。。。。
